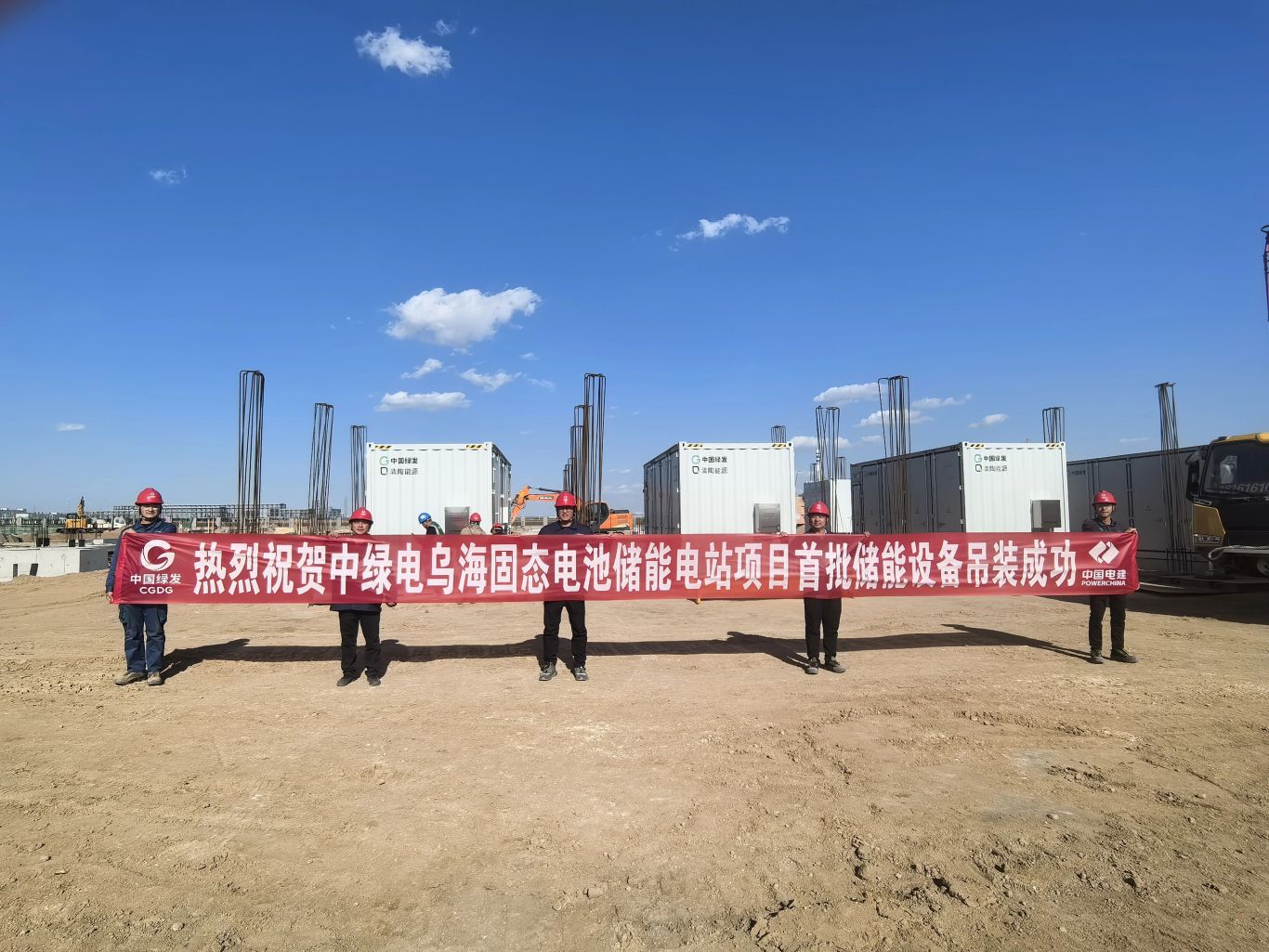

2025-09-28 9月23日,中国绿发内蒙古分公司乌海市20万千瓦/80万千瓦时固态电池储能电站项目首套储能设备及PCS一体机吊装作业顺利完成,标志着项目迈入核心设备安装的关键环节,为后续工程推进奠定了坚实基础。


储能设备与PCS一体机作为储能项目的“心脏”,其吊安装作业的精准度与安全性直接关系到项目整体建设质量。面对施工现场作业面多,空间窄、交叉作业、“障碍物多”等问题,乌海储能项目部协同总包单位、监理单位及设备厂家反复进行现场勘察,采取分区管控+ 全程监测 + 合规验证,跨专业开展安全和技术交底会,并对结合现场实际优化吊装方案,进一步明确吊装流程、人员分工及安全管控要点,确保吊装过程井然有序、衔接顺畅。

经过数小时的紧张作业,首套四个储能设备及一台PCS一体机稳稳落位,吊装任务圆满达成。下一步,乌海储能项目部将紧盯剩余设备到场计划,提前开展动态调试工作,结合储能设备特点研讨设备调离网调试,确保项目如期投产。
6月26日,中国绿发内蒙古分公司乌海市20万千瓦/80万千瓦时固态电池储能电站项目开工仪式隆重举行。
该项目位于内蒙古乌海市海南区乌海高新技术产业开发区低碳产业园内,包括20万千瓦/80万千瓦时储能场区、1座110千伏升压站(含综合楼),项目占地面积100亩,计划总投资近7亿元,建设规模为20万千瓦/80万千瓦时,建设类型为半固态磷酸铁锂电池,运营期10年,年均充电电量2.31亿千瓦时,年均放电量1.89亿千瓦时。

8月2日,中国绿发内蒙古分公司乌海市20万千瓦/80万千瓦时固态电池储能电站项目综合楼基础“出零米”,标志着项目建设取得重要阶段性进展,为后续工程奠定坚实基础。
8月12日,为进一步推动安全生产责任落实,提高隐患排查整治工作的科学性和专业性,乌海储能电站联合总包、监理单位开展三方安全生产大检查,切实为项目安全生产工作“把脉问诊”。

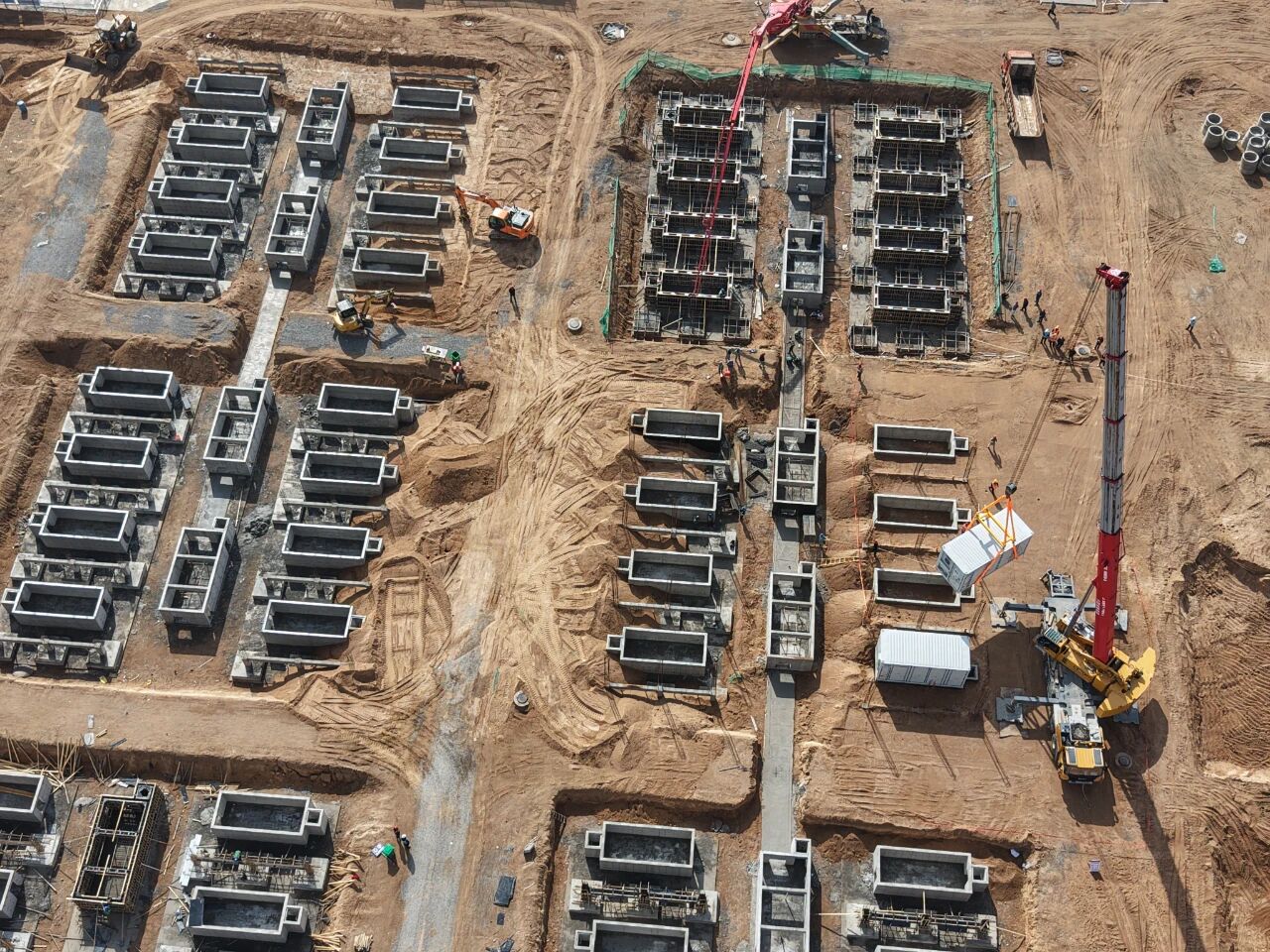

8月18日,乌海储能项目迎来重要里程碑——首个储能基础垫层顺利完成浇筑,标志着项目储能区建设正式拉开序幕。

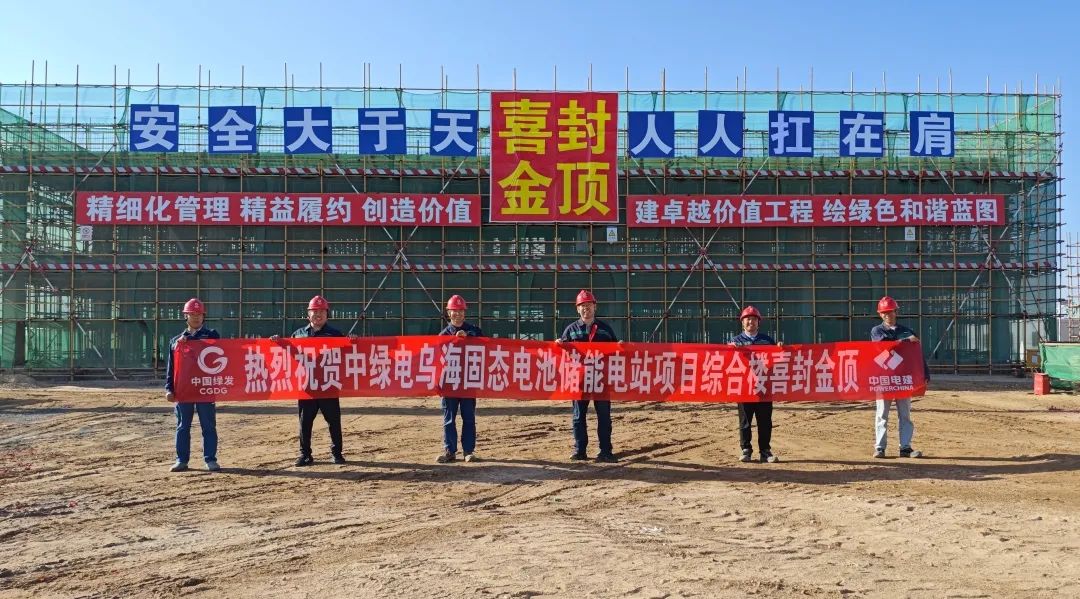

8月21日,随着最后一方混凝土浇筑完成,乌海储能项目综合楼顺利封顶,较原计划提前9天完成关键节点。目前项目已正式进入二次结构砌体施工和装饰装修阶段,向着全面竣工迈出坚实一步。

8月22日,内蒙古乌海市20万千瓦/80万千瓦时储能电站半固态磷酸铁锂电池储能系统设备采购中标候选人公示,苏州清陶新能源科技有限公司以4.4亿元中标该项目,折合单价0.55元/Wh。
